Școala Gimnazială „Vasile Alecsandri”, Mircești, județul Iași

Descrierea proiectului

Tip proiect: Demolare și construcție nouă

Obiectivele proiectului

Demolarea clădirii existente și construirea unei unități moderne de învățământ care să asigure un mediu educațional sigur, accesibil și eficient energetic pentru elevii din comuna Mircești. Noua școală va fi dotată corespunzător pentru a susține un proces educațional adaptat cerințelor actuale și standardelor europene privind eficiența energetică (nZEB).

Școala și comunitatea – scurt istoric

Școala Gimnazială „Vasile Alecsandri” poartă numele marelui poet, diplomat și om politic român, Vasile Alecsandri, care și-a petrecut o parte semnificativă a vieții în Mircești. Între anii 1861 și 1867, Alecsandri a construit aici un conac, unde a trăit până la sfârșitul vieții și unde a compus o mare parte a operei sale. Casa memorială „Vasile Alecsandri” din Mircești, deschisă publicului în 1928, este un important obiectiv cultural și istoric al zonei.

Funcționalități și dotări în școala nouă

  • 6 săli de clasă
  • 2 laboratoare
  • Centru de Documentare și Informare (CDI)
  • Bibliotecă
  • Spațiu de servire a mesei cu anexe
  • Cancelarie
  • Secretariat
  • Birou director
  • Cabinet medical cu izolator
  • Cabinet psihologic cu cameră de terapie
  • Spații de depozitare
  • Holuri și spații tehnice
  • Grupuri sanitare pentru elevi (pe sexe), cadre didactice și persoane cu dizabilități

Siguranță și tehnologie

  • Sistem de detecție, semnalizare și alarmare la incendiu
  • Rețea de supraveghere video
  • Instalații de date și IT

Eficiență energetică

  • Sisteme HVAC moderne cu pompe de căldură
  • Ventilare cu recuperare de căldură
  • Panouri fotovoltaice
  • Încadrare în standardele nZEB

Consultările publice

  • 8 martie 2023: Consultare inițială privind proiectul, desfășurată la Școala Gimnazială Mircești
  • 2 august 2023: Consultare finală, după publicarea Planului de Management de Mediu și Social

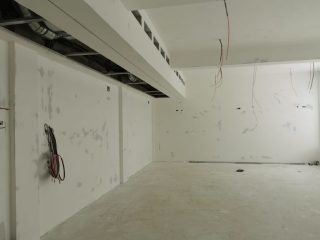

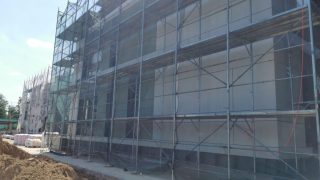

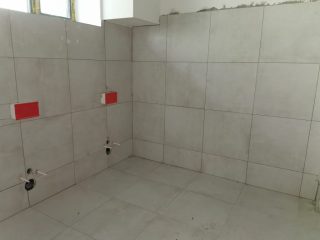

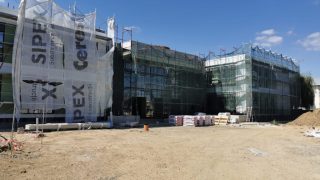

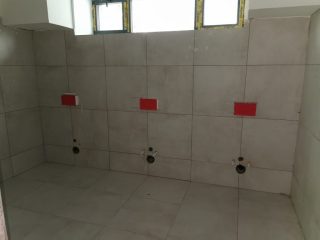

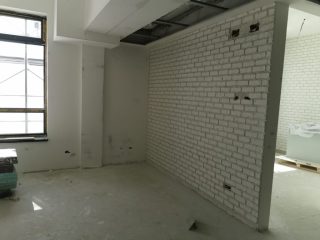

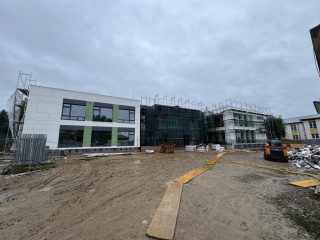

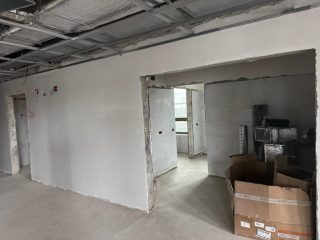

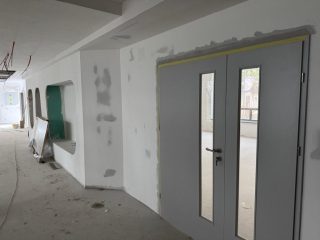

Stadiul implementării

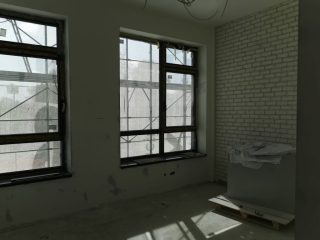

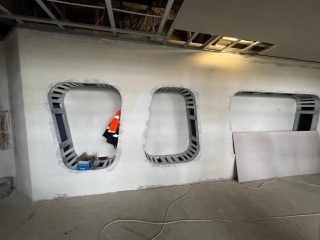

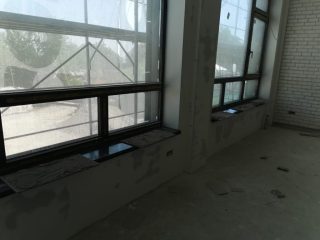

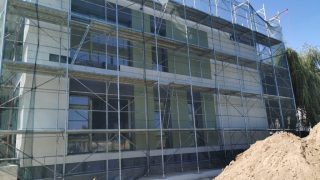

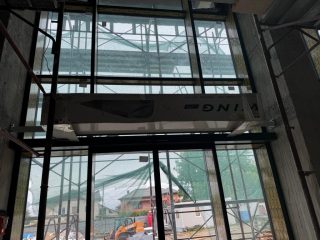

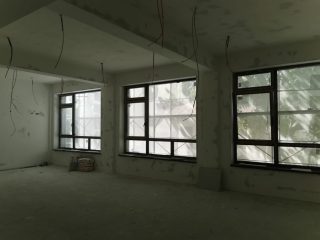

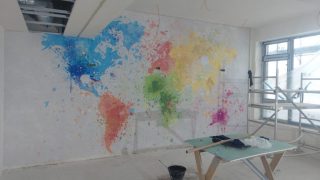

Lucrările se află în execuție începând din iunie 2024, urmând a fi finalizate în termen de 18 luni.

Relocarea temporară a școlii

A fost finalizată montarea unei școli mobile cu 3 săli de clasă. Aceasta este funcțională și asigură continuitatea procesului educațional pe durata lucrărilor.
